30 lat prób sięgnięcia po norweski gaz. Dziś symboliczne otwarcie Baltic Pipe

Koncepcja importu gazu z norweskich złóż pojawiła się już w 1991 r., a w czasach rządu Jerzego Buzka podpisano kontrakty, które później zostały anulowane. Pomysł powracał kilkakrotnie na przestrzeni lat, a prace nad dzisiejszym kształtem Baltic Pipe ruszyły w 2016 r.

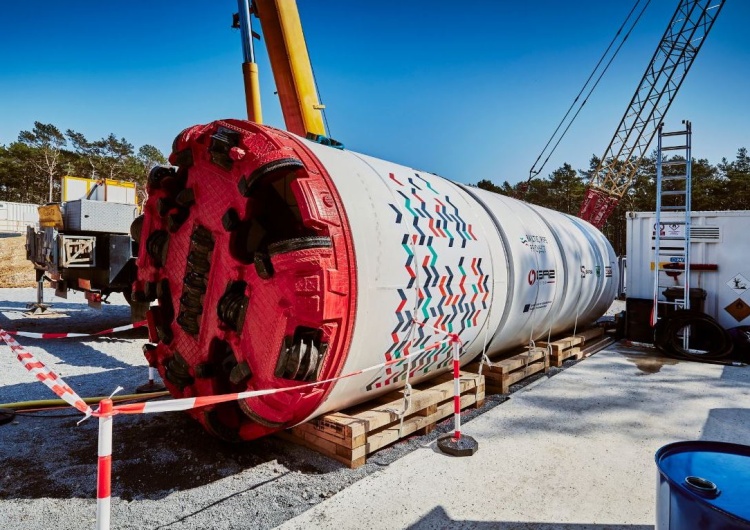

Baltic Pipe
Baltic Pipe / gaz-system.pl

1 października 2022 r. systemem Baltic Pipe ma ruszyć przesył gazu ze złóż na Norweskim Szelfie Kontynentalnym do Polski 900-kilometrową trasą przez Danię. Uroczystą inaugurację gazociągu zaplanowano na wtorek 27 września.

Pierwsze koncepcje pojawiły się w 1991 roku

Pierwsze koncepcje, wskazujące Norwegię jako potencjalne źródło gazu, pojawiły się w 1991 r., jednak dopiero w 1997 r. norweskie firmy zaproponowały dostawy gazu do Polski poprzez Niemcy, ale na zasadzie wirtualnego rewersu. Norwegowie mieli dostarczać gaz do Niemiec, a w zamian Polska miała pobierać rosyjski surowiec z budowanego wtedy gazociągu jamalskiego. Polski rząd zabiegał jednak o dostawy bezpośrednie za pomocą specjalnie zbudowanego gazociągu.

3 lipca 2000 r. premierzy Polski i Norwegii Jerzy Buzek i Jens Stoltenberg podpisali deklarację, w której stwierdzano, że oba rządy "odnotowują toczące się negocjacje handlowe pomiędzy Stronami zmierzające do dostaw gazu do Polski na mocy długoterminowego kontraktu przewidującego dostawy w wysokości 5 mld m sześc. rocznie, co może stworzyć podstawę do budowy w tym celu nowego gazociągu z norweskiego szelfu kontynentalnego do bałtyckiego wybrzeża Polski". Oba rządy w deklaracji "z zadowoleniem" przyjmowały zamiar podpisania odpowiedniego kontraktu.

Do negocjacji handlowych PGNiG i Statoilu włączył się duński DONG. W lipcu 2001 r. PGNiG i DONG uzgodniły dostawy 16 mld m sześc. duńskiego gazu przez 8 lat od 2003 r. Jednocześnie uzgodniono utworzenie konsorcjum do budowy gazociągu z Danii do Polski przez Bałtyk, nazwanego Baltic Pipe. Strony zaznaczyły, że do konsorcjum mogą przystąpić norwescy producenci gazu negocjujący umowę z PGNiG.

3 września 2001 r. w Oslo w obecności premierów Buzka i Stoltenberga podpisano umowę handlową między PGNiG i pięcioma norweskimi firmami: Statoilem, Norsk Hydro Produksjon, TotalFinaElf Exploration Norge, Norskeshell, Mobil Exploration Norway. Umowa przewidywała dostawę z Norwegii do Polski 74 mld m sześc. gazu w latach 2008-2024. Zgodnie z nią, w 2008 r. do Polski dostarczone miało zostać 2,5 mld metrów sześc. gazu, potem wielkość dostaw miała systematycznie rosnąć, aby w 2011 r. osiągnąć poziom 5 mld metrów sześc. rocznie. Według premierów umowa otwierała drogę do budowy nowego gazociągu.

W grudniu 2003 r. po rozmowach ze Statoilem PGNiG poinformowało, że obie strony uznały, iż brak jest przesłanek do realizacji umowy z września 2001 r. Polska spółka podała, że Statoil planował dostarczać gaz i do Polski, i do krajów skandynawskich. Jednak wobec braku możliwości sprzedaży 3 mld m sześc. gazu rocznie na rynki skandynawskie oraz braku możliwości ulokowania na rynku polskim dodatkowych 5 mld m sześc. rocznie, nie zostały spełnione podstawowe założenia ekonomiczne przedsięwzięcia. Obowiązywał już wtedy kontrakt jamalski, na mocy którego PGNiG musiało odbierać wówczas co najmniej 8,7 mld m sześc. rosyjskiego gazu w formule take-or-pay.

Ostateczne decyzje inwestycyjne podjęto w listopadzie 2018 r.

W marcu 2016 r. operatorzy systemów przesyłowych gazu z Polski i Danii - Gaz-System i Energinet oficjalnie poinformowały, że wspólnie badają możliwości realizacji połączenia między polskim i duńskim systemem przesyłowym za pomocą gazociągu Baltic Pipe i zamierzają do końca roku opracować studium wykonalności.

W kolejnych latach przeprowadzono kolejne fazy procesu inwestycyjnego, a ostateczne decyzje inwestycyjne operatorzy podjęli w listopadzie 2018 r. Budowa została ukończona w 2022 r., za wyjątkiem dwóch odcinków na terenie Danii, gdzie w 2021 r. na kilka miesięcy wstrzymano prace ze względu na uchylenie pozwoleń środowiskowych. Z powodu tego opóźnienia 1 października 2022 r. system Baltic Pipe ruszy z ograniczoną przepustowością, wykorzystując część systemu duńskiego. Według ostatnich informacji Duńczyków, pełną moc gazociąg ma uzyskać pod koniec listopada 2022 r., po zakończeniu przez Duńczyków opóźnionych budów.(PAP)




POLECANE
Nawrocki po exposé Sikorskiego: Zabrakło asertywności wobec KE z ostatniej chwili
Nawrocki po exposé Sikorskiego: Zabrakło asertywności wobec KE

– Zabrakło w wystąpieniu szefa MSZ Radosława Sikorskiego nieco większej asertywności w stosunku do Komisji Europejskiej – ocenił w czwartek w Sejmie prezydent Karol Nawrocki. Według prezydenta Sikorski „zaprojektował sobie też na 15 minut problem polexitu”, którego, jak zaznaczył, nie ma.

20 mln zł z cyberoszustw. Służby zatrzymały 13 osób Wiadomości
20 mln zł z cyberoszustw. Służby zatrzymały 13 osób

Służby rozbiły międzynarodową grupę przestępczą działającą w różnych częściach kraju i trudniącą się praniem pieniędzy uzyskanych z oszustw internetowych. Zatrzymano 13 mężczyzn w wieku 23 - 57 lat, którzy usłyszeli zarzuty m.in. prania ok. 20 mln zł. Wobec 10 z nich sąd zastosował tymczasowy areszt.

Sikorski naciska na Nawrockiego ws. ambasadorów z ostatniej chwili
Sikorski naciska na Nawrockiego ws. ambasadorów

Szef MSZ Radosław Sikorski po raz kolejny zaapelował do prezydenta Karola Nawrockiego o podpisanie złożonych wniosków o nominacje ambasadorskie. Podziękował też byłemu prezydentowi Andrzejowi Dudzie za podpisanie 24 nominacji ambasadorskich w ostatnim roku urzędowania.

Komunikat dla mieszkańców Łodzi Wiadomości
Komunikat dla mieszkańców Łodzi

Od 1 marca kierowców i pasażerów komunikacji miejskiej w Łódź czekają duże zmiany w rejonie Plac Niepodległości. Rusza remont torowiska, a wraz z nim nowa organizacja ruchu, objazdy i zmienione trasy tramwajów oraz autobusów. Sprawdź, które linie pojadą inaczej i jak najlepiej zaplanować przejazd.

Ocaliła życie, udając martwą podczas gwałtu z ostatniej chwili
Ocaliła życie, udając martwą podczas gwałtu

Do zdarzenia doszło w nocy z wtorku na środę 24/25 lutego 2026 r., na stacji kolejowej w Pfaffenhofen an der Ilm w Bawarii, 42-letnia Niemka została zaatakowana i zgwałcona przez mężczyznę o ciemnej skórze pochodzenia imigranckiego. W trakcie gwałtu kobieta symulowała zgon, co skłoniło napastnika do ucieczki i prawdopodobnie ocaliło jej życie.

Francuska policja spacyfikowała przeciwników eutanazji z ostatniej chwili
Francuska policja spacyfikowała przeciwników eutanazji

Jak poinformował portal European Conservative, podczas gdy deputowani Zgromadzenia Narodowego przygotowywali się do głosowania nad wprowadzeniem szerszego dostępu do eutanazji i wspomaganego samobójstwa we Francji, protestujący zebrali się wieczorem we wtorek 24 lutego przed Zgromadzeniem Narodowym, aby pokojowo zaprotestować przeciwko temu, co uważają za poważny wstrząs antropologiczny dla społeczeństwa. Poddano ich nieproporcjonalnym represjom policyjnym – aresztowano prawie 40 osób.

Francuski parlament przegłosował ustawę o rozszerzeniu eutanazji z ostatniej chwili
Francuski parlament przegłosował ustawę o rozszerzeniu eutanazji

Po wyczerpującej batalii legislacyjnej prawica i centrum nie były w stanie obalić „postępowego” programu Emmanuela Macrona. Ostateczne głosowanie nad projektem ustawy w Zgromadzeniu Narodowym zakończyło się 299 głosami za i 226 przeciw, przy czym bezwzględna większość wyniosła 263 głosy.

Eksperci: Przyjmując masowo migrantów, popełniamy samobójstwo wideo
Eksperci: Przyjmując masowo migrantów, popełniamy samobójstwo

Instytut Ordo Iuris zaprezentował polską wersję raportu „Odzyskać kontrolę. Renacjonalizacja polityki migracyjnej i azylowej UE”. Gośćmi wydarzenia byli politycy i eksperci od polityki europejskiej.

Polskie i sojusznicze myśliwce w akcji. DORSZ wydało komunikat z ostatniej chwili
Polskie i sojusznicze myśliwce w akcji. DORSZ wydało komunikat

„W związku z kolejnym w ostatnim czasie zmasowanym atakiem Federacji Rosyjskiej na terytorium Ukrainy, prowadzonym z użyciem środków napadu powietrznego, rozpoczęło się operowanie polskiego i sojuszniczego lotnictwa w naszej przestrzeni powietrznej” – poinformowało na platformie X Dowództwo Operacyjne Rodzajów Sił Zbrojnych.

Upamiętnienia. Biuro Upamiętniania Walk i Męczeństwa IPN w Gdańsku podsumowało 10 lat swojej działalności z ostatniej chwili
"Upamiętnienia". Biuro Upamiętniania Walk i Męczeństwa IPN w Gdańsku podsumowało 10 lat swojej działalności

24 lutego 2025 r. w Sali BHP w Gdańsku odbyła się uroczysta promocja albumu ''Upamiętnienia'', podsumowująca dziesięć lat działalności Oddziałowego Biura Upamiętniania Walk i Męczeństwa IPN w Gdańsku.

REKLAMA

30 lat prób sięgnięcia po norweski gaz. Dziś symboliczne otwarcie Baltic Pipe

Koncepcja importu gazu z norweskich złóż pojawiła się już w 1991 r., a w czasach rządu Jerzego Buzka podpisano kontrakty, które później zostały anulowane. Pomysł powracał kilkakrotnie na przestrzeni lat, a prace nad dzisiejszym kształtem Baltic Pipe ruszyły w 2016 r.
Baltic Pipe
Baltic Pipe / gaz-system.pl

1 października 2022 r. systemem Baltic Pipe ma ruszyć przesył gazu ze złóż na Norweskim Szelfie Kontynentalnym do Polski 900-kilometrową trasą przez Danię. Uroczystą inaugurację gazociągu zaplanowano na wtorek 27 września.

Pierwsze koncepcje pojawiły się w 1991 roku

Pierwsze koncepcje, wskazujące Norwegię jako potencjalne źródło gazu, pojawiły się w 1991 r., jednak dopiero w 1997 r. norweskie firmy zaproponowały dostawy gazu do Polski poprzez Niemcy, ale na zasadzie wirtualnego rewersu. Norwegowie mieli dostarczać gaz do Niemiec, a w zamian Polska miała pobierać rosyjski surowiec z budowanego wtedy gazociągu jamalskiego. Polski rząd zabiegał jednak o dostawy bezpośrednie za pomocą specjalnie zbudowanego gazociągu.

3 lipca 2000 r. premierzy Polski i Norwegii Jerzy Buzek i Jens Stoltenberg podpisali deklarację, w której stwierdzano, że oba rządy "odnotowują toczące się negocjacje handlowe pomiędzy Stronami zmierzające do dostaw gazu do Polski na mocy długoterminowego kontraktu przewidującego dostawy w wysokości 5 mld m sześc. rocznie, co może stworzyć podstawę do budowy w tym celu nowego gazociągu z norweskiego szelfu kontynentalnego do bałtyckiego wybrzeża Polski". Oba rządy w deklaracji "z zadowoleniem" przyjmowały zamiar podpisania odpowiedniego kontraktu.

Do negocjacji handlowych PGNiG i Statoilu włączył się duński DONG. W lipcu 2001 r. PGNiG i DONG uzgodniły dostawy 16 mld m sześc. duńskiego gazu przez 8 lat od 2003 r. Jednocześnie uzgodniono utworzenie konsorcjum do budowy gazociągu z Danii do Polski przez Bałtyk, nazwanego Baltic Pipe. Strony zaznaczyły, że do konsorcjum mogą przystąpić norwescy producenci gazu negocjujący umowę z PGNiG.

3 września 2001 r. w Oslo w obecności premierów Buzka i Stoltenberga podpisano umowę handlową między PGNiG i pięcioma norweskimi firmami: Statoilem, Norsk Hydro Produksjon, TotalFinaElf Exploration Norge, Norskeshell, Mobil Exploration Norway. Umowa przewidywała dostawę z Norwegii do Polski 74 mld m sześc. gazu w latach 2008-2024. Zgodnie z nią, w 2008 r. do Polski dostarczone miało zostać 2,5 mld metrów sześc. gazu, potem wielkość dostaw miała systematycznie rosnąć, aby w 2011 r. osiągnąć poziom 5 mld metrów sześc. rocznie. Według premierów umowa otwierała drogę do budowy nowego gazociągu.

W grudniu 2003 r. po rozmowach ze Statoilem PGNiG poinformowało, że obie strony uznały, iż brak jest przesłanek do realizacji umowy z września 2001 r. Polska spółka podała, że Statoil planował dostarczać gaz i do Polski, i do krajów skandynawskich. Jednak wobec braku możliwości sprzedaży 3 mld m sześc. gazu rocznie na rynki skandynawskie oraz braku możliwości ulokowania na rynku polskim dodatkowych 5 mld m sześc. rocznie, nie zostały spełnione podstawowe założenia ekonomiczne przedsięwzięcia. Obowiązywał już wtedy kontrakt jamalski, na mocy którego PGNiG musiało odbierać wówczas co najmniej 8,7 mld m sześc. rosyjskiego gazu w formule take-or-pay.

Ostateczne decyzje inwestycyjne podjęto w listopadzie 2018 r.

W marcu 2016 r. operatorzy systemów przesyłowych gazu z Polski i Danii - Gaz-System i Energinet oficjalnie poinformowały, że wspólnie badają możliwości realizacji połączenia między polskim i duńskim systemem przesyłowym za pomocą gazociągu Baltic Pipe i zamierzają do końca roku opracować studium wykonalności.

W kolejnych latach przeprowadzono kolejne fazy procesu inwestycyjnego, a ostateczne decyzje inwestycyjne operatorzy podjęli w listopadzie 2018 r. Budowa została ukończona w 2022 r., za wyjątkiem dwóch odcinków na terenie Danii, gdzie w 2021 r. na kilka miesięcy wstrzymano prace ze względu na uchylenie pozwoleń środowiskowych. Z powodu tego opóźnienia 1 października 2022 r. system Baltic Pipe ruszy z ograniczoną przepustowością, wykorzystując część systemu duńskiego. Według ostatnich informacji Duńczyków, pełną moc gazociąg ma uzyskać pod koniec listopada 2022 r., po zakończeniu przez Duńczyków opóźnionych budów.(PAP)





Polecane
